- 7 kWp mit 15 ModulenBluesun mit 450W
- 10kw BatteriespeicherEcoflow
- WechselrichterEcoflow
- WallboxEcoflow
- Beide Anlagen100% identisch

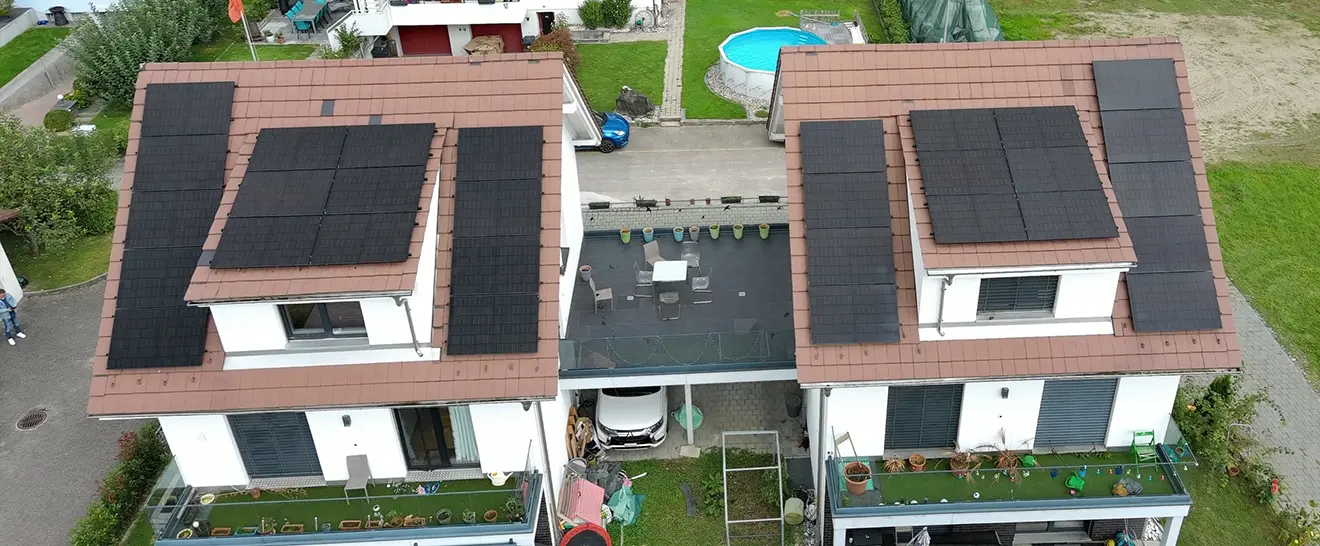

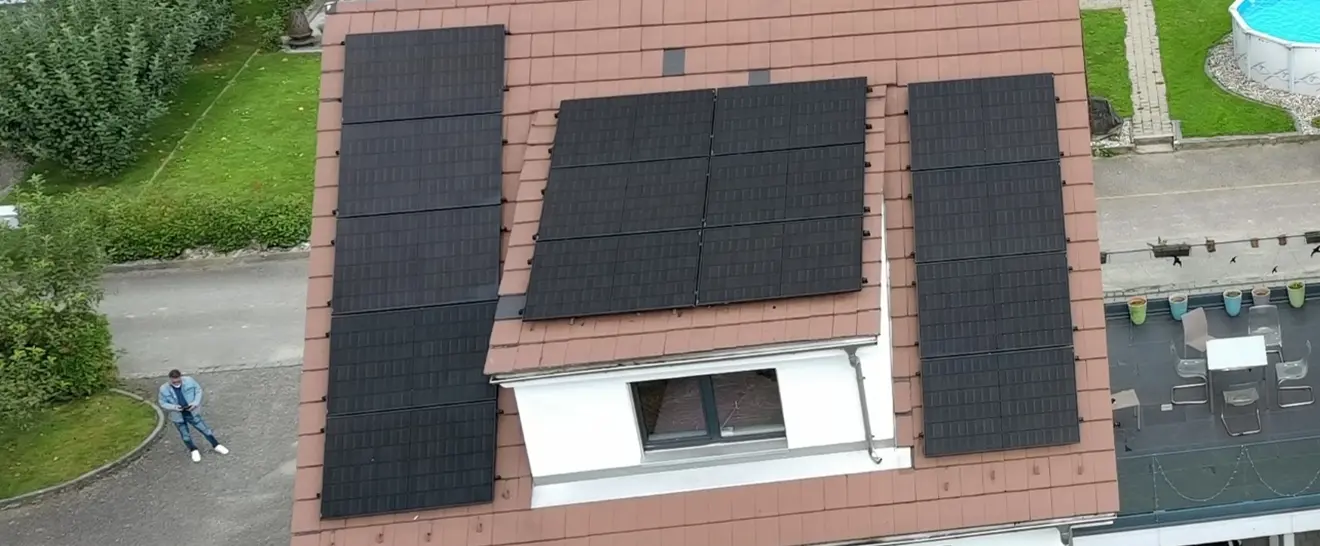

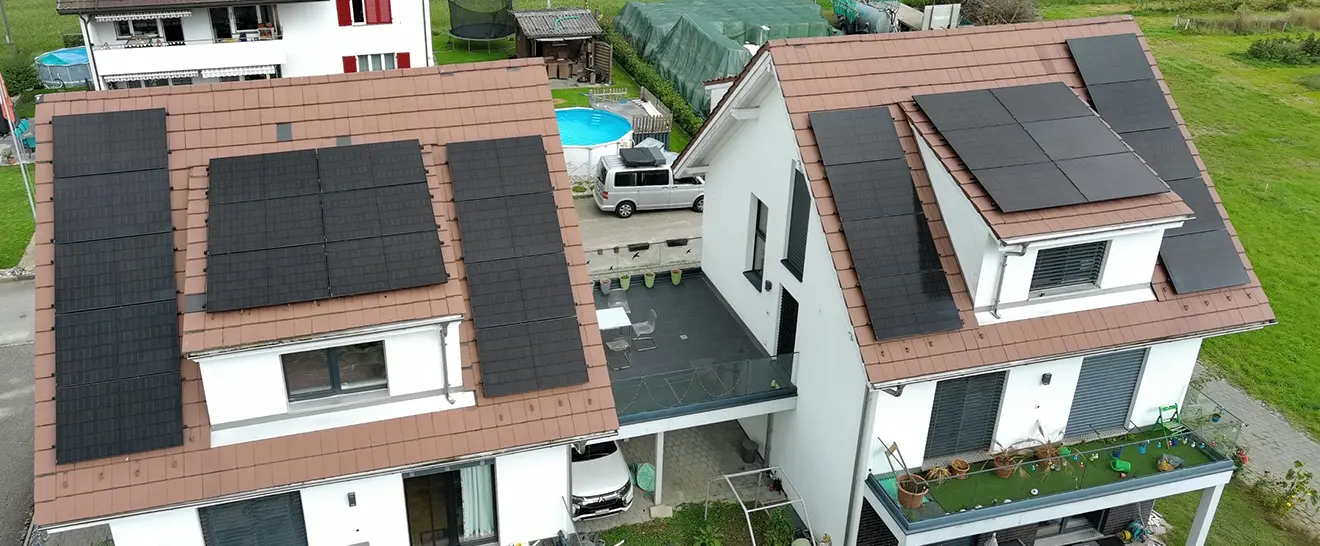

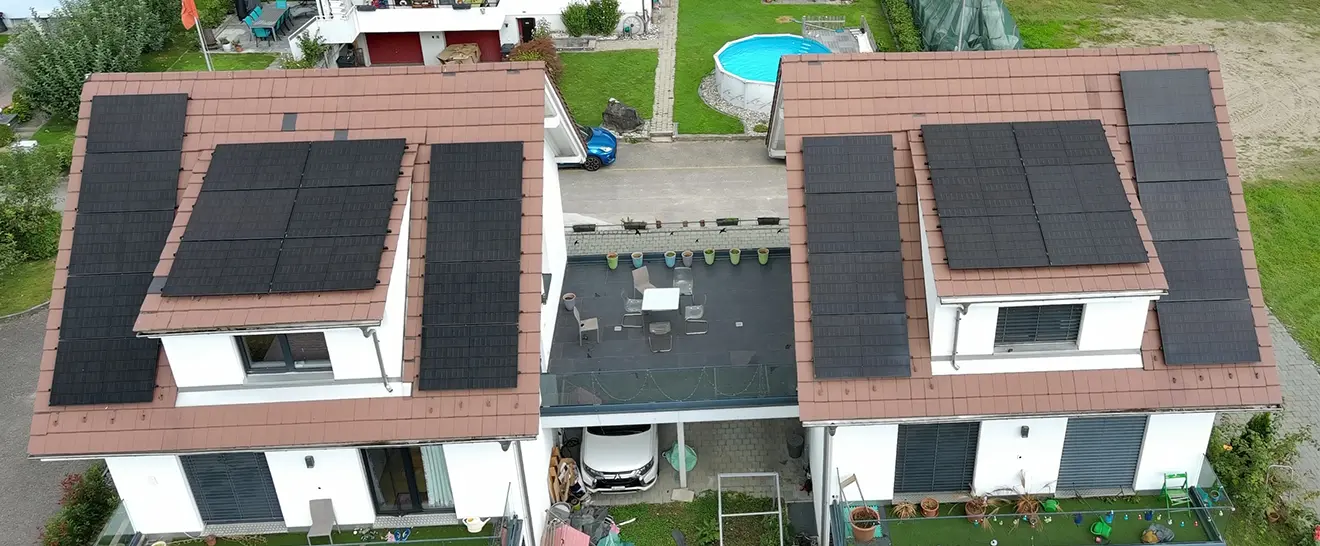

Zwei erfolgreiche Solarprojekte in Boningen im Kanton Solothurn
Im Sommer 2024 haben wir zwei identische Photovoltaikanlagen in Boningen im Kanton Solothurn erfolgreich installiert. Die beiden Kunden haben sich für hochwertige Lösungen entschieden, um ihren Energiebedarf nachhaltig und effizient zu decken. Hier sind die Details zu den beiden Projekten:
Technische Ausstattung der Anlagen:
- Leistung: Jeweils 7 kWp mit 15 leistungsstarken Solarmodulen der Marke Bluesun mit 450 W pro Modul.
- Speichersystem: Beide Anlagen wurden mit einem 10 kW Batteriespeicher der Marke Ecoflow ausgestattet, der überschüssige Energie speichert und eine hohe Unabhängigkeit vom Stromnetz ermöglicht.
- Wechselrichter: Jeweils ein Wechselrichter von Ecoflow, der den erzeugten Gleichstrom in nutzbaren Wechselstrom für den Haushalt umwandelt.
- Wallbox: Für das Aufladen von Elektrofahrzeugen haben beide Kunden eine Wallbox von Ecoflow erhalten, die ein schnelles und effizientes Laden zu Hause ermöglicht.
‘’Die Installation unserer beiden Solaranlagen in Boningen verlief absolut reibungslos. Dank der hochwertigen Produkte von Bluesun und Ecoflow sowie der professionellen Umsetzung durch Arico Energy profitieren wir nun von nachhaltiger Energie und maximaler Unabhängigkeit vom Stromnetz. Wir sind begeistert von der Effizienz und dem exzellenten Service!‘’
-
11. Juni 2024
Beide Kunden unterzeichnen die Verträge und entscheiden sich für unsere maßgeschneiderten Solarpakete.
-
24. Juni 2024
Die Gemeinde Boningen gibt die offizielle Bestätigung für die Installation (Meldepflicht) und die nächsten Schritte können geplant werden.
-
26. Juni 2024
Die komplette Lieferung der Anlagenkomponenten erfolgt zuverlässig durch DB Schenker und trifft bei den Kunden ein.
-
1. Juli 2024
Die Montage der Anlage wird durchgeführt. Unsere erfahrenen Monteure installieren die Solarmodule auf dem Dach und bereiten alles für den Anschluss vor.
-
2. Juli 2024
Einen Tag später erfolgt die Montage in identischer Weise.
-
24. Juli 2024
Der Netzbetreiber gibt grünes Licht, und beide Anlagen sind bereit, in Betrieb zu gehen. Die formale Freigabe ermöglicht die Einspeisung des überschüssigen Solarstroms ins Netz.
-
8. August 2024
Die Elektrik für die Anlage wird installiert. Dazu gehören der Anschluss des Batteriespeichers, der Wechselrichter und die Wallbox.
-
9. August 2024
Wurde die gesamte Elektrik fachgerecht installiert.
